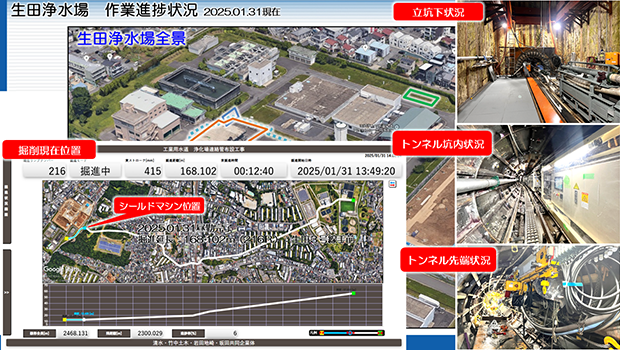

工事進捗状況

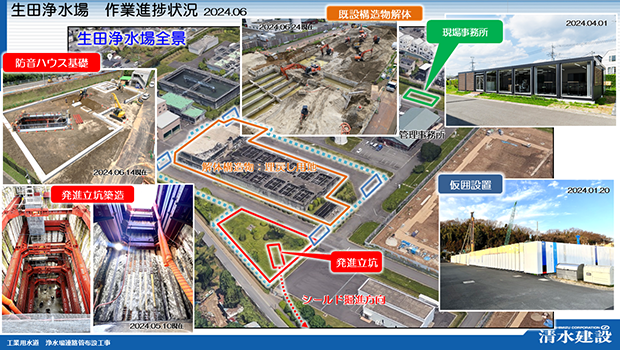

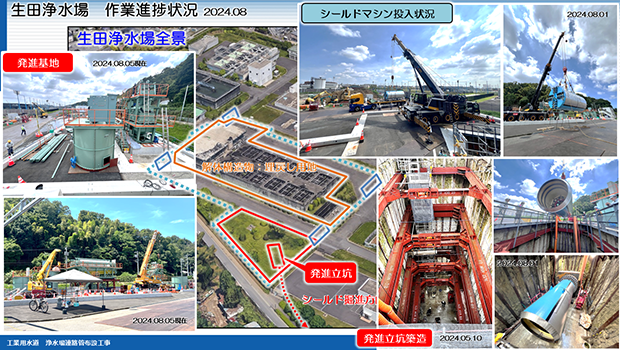

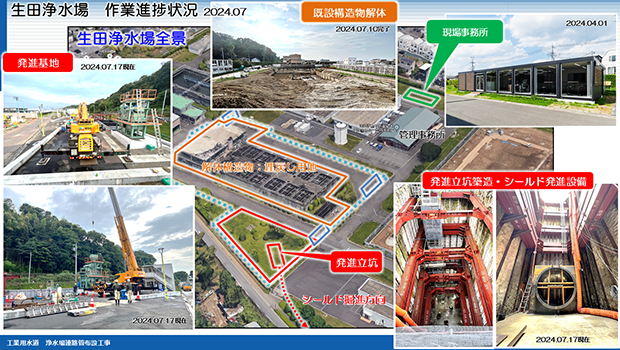

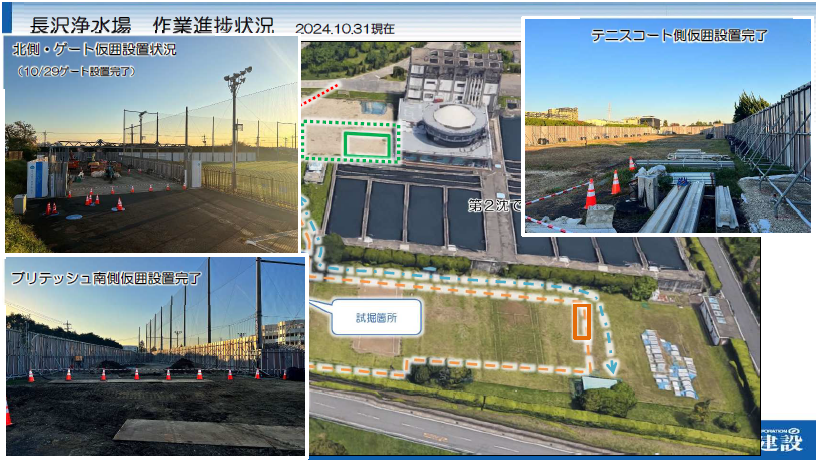

2026.02 次期工事〈トンネル内配管工事〉へ向けて準備中!

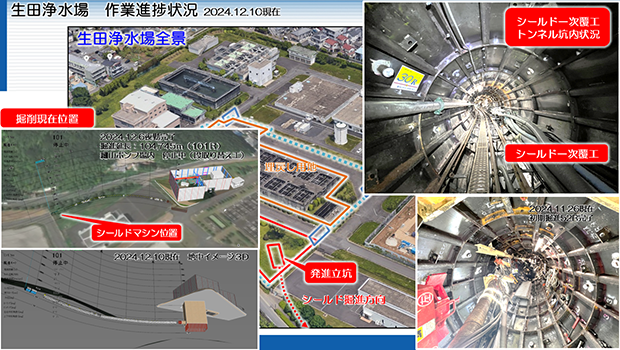

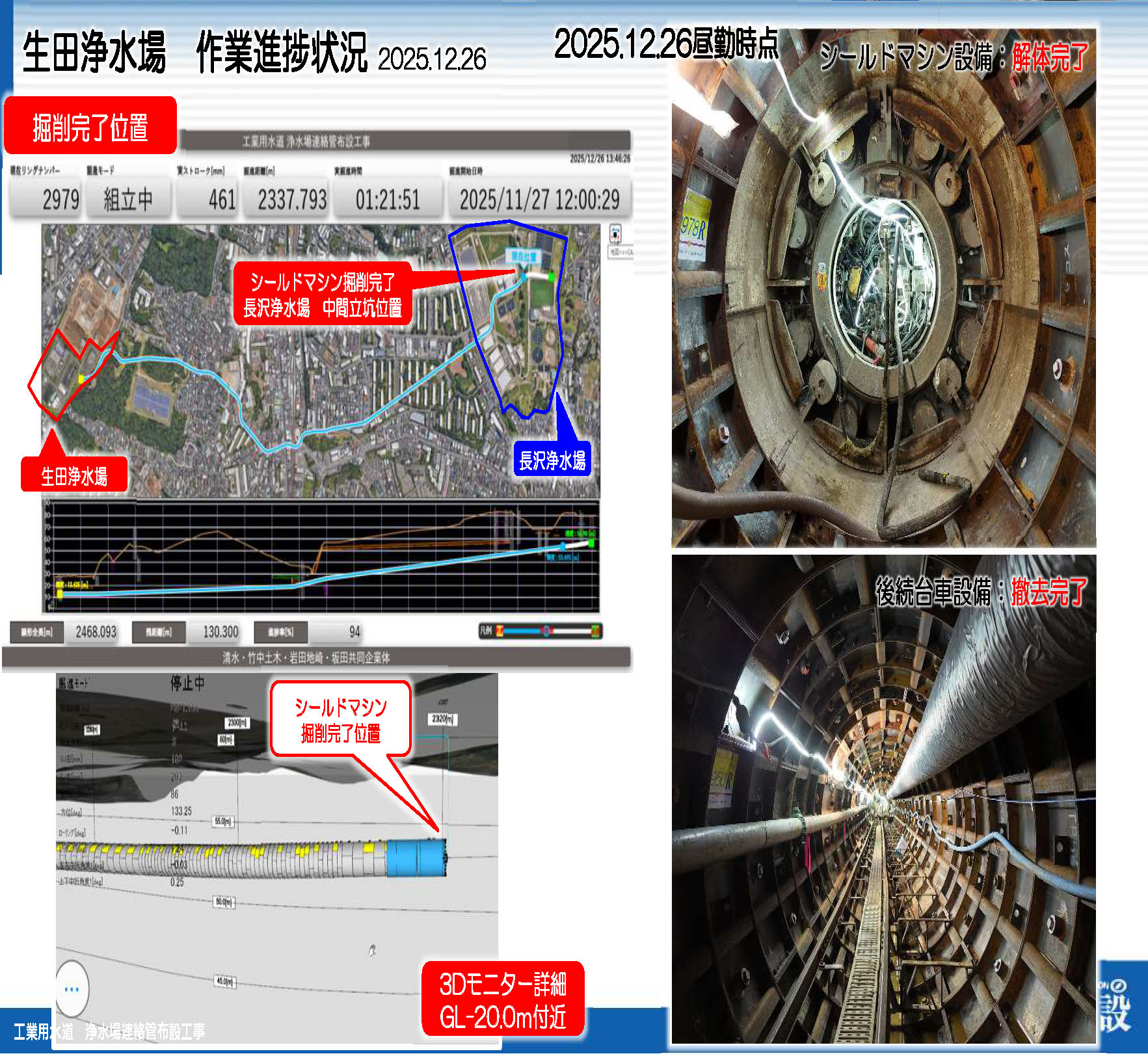

2025.12 掘進完了後 シールドマシン設備・後続台車設備 撤去完了

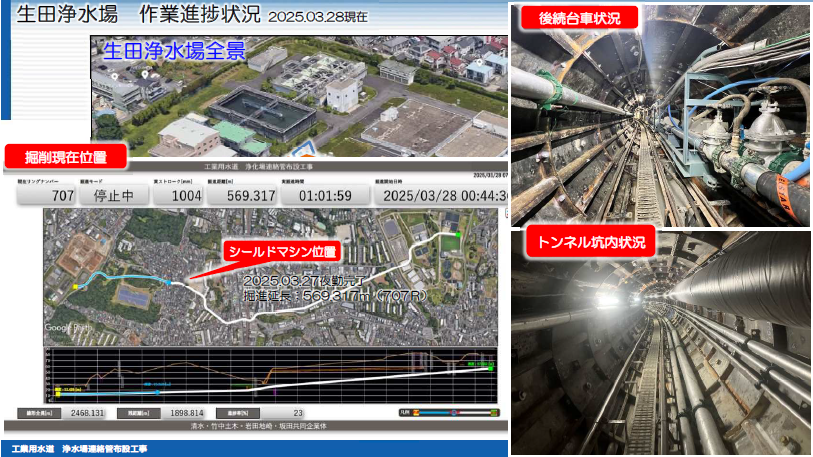

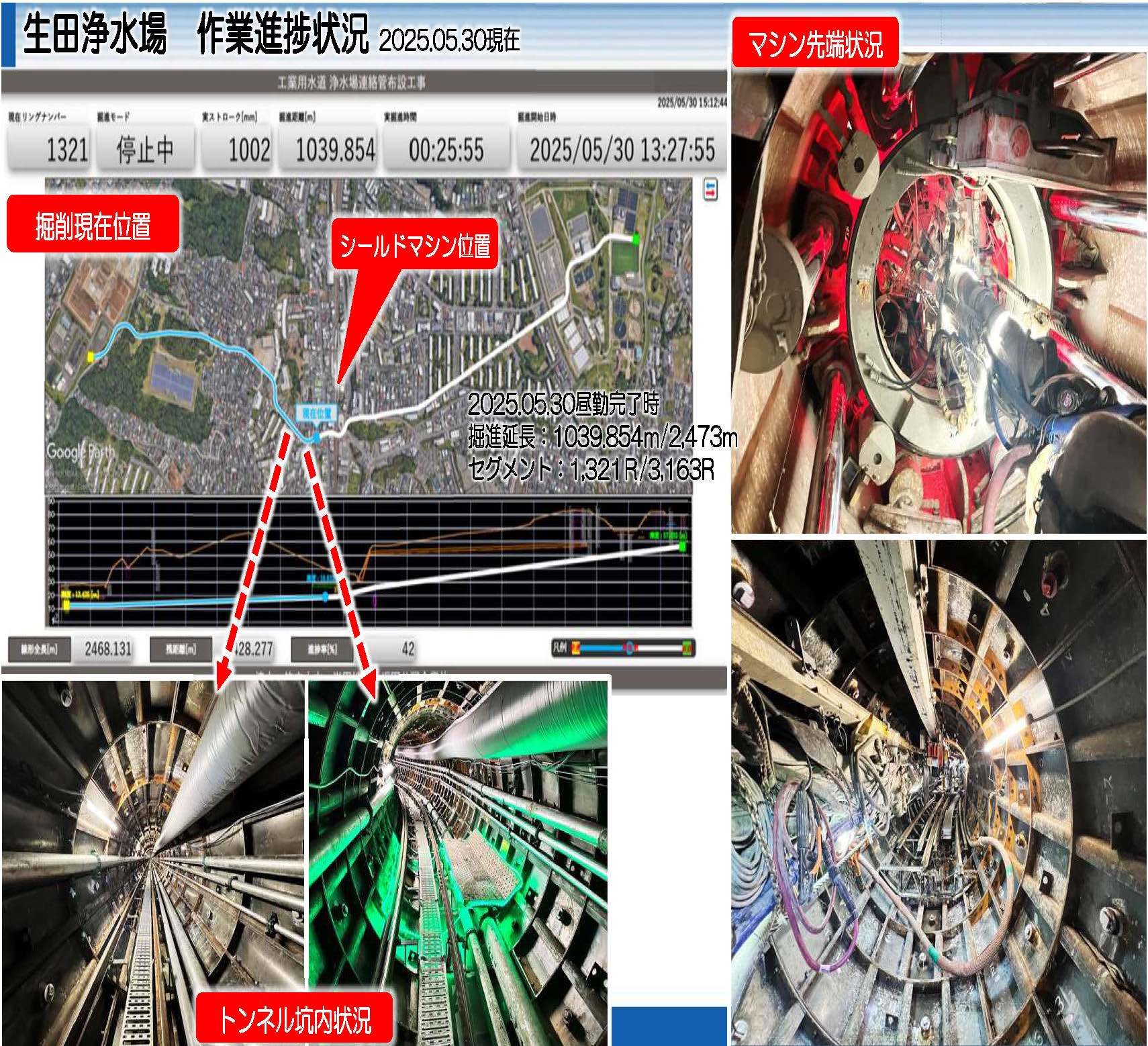

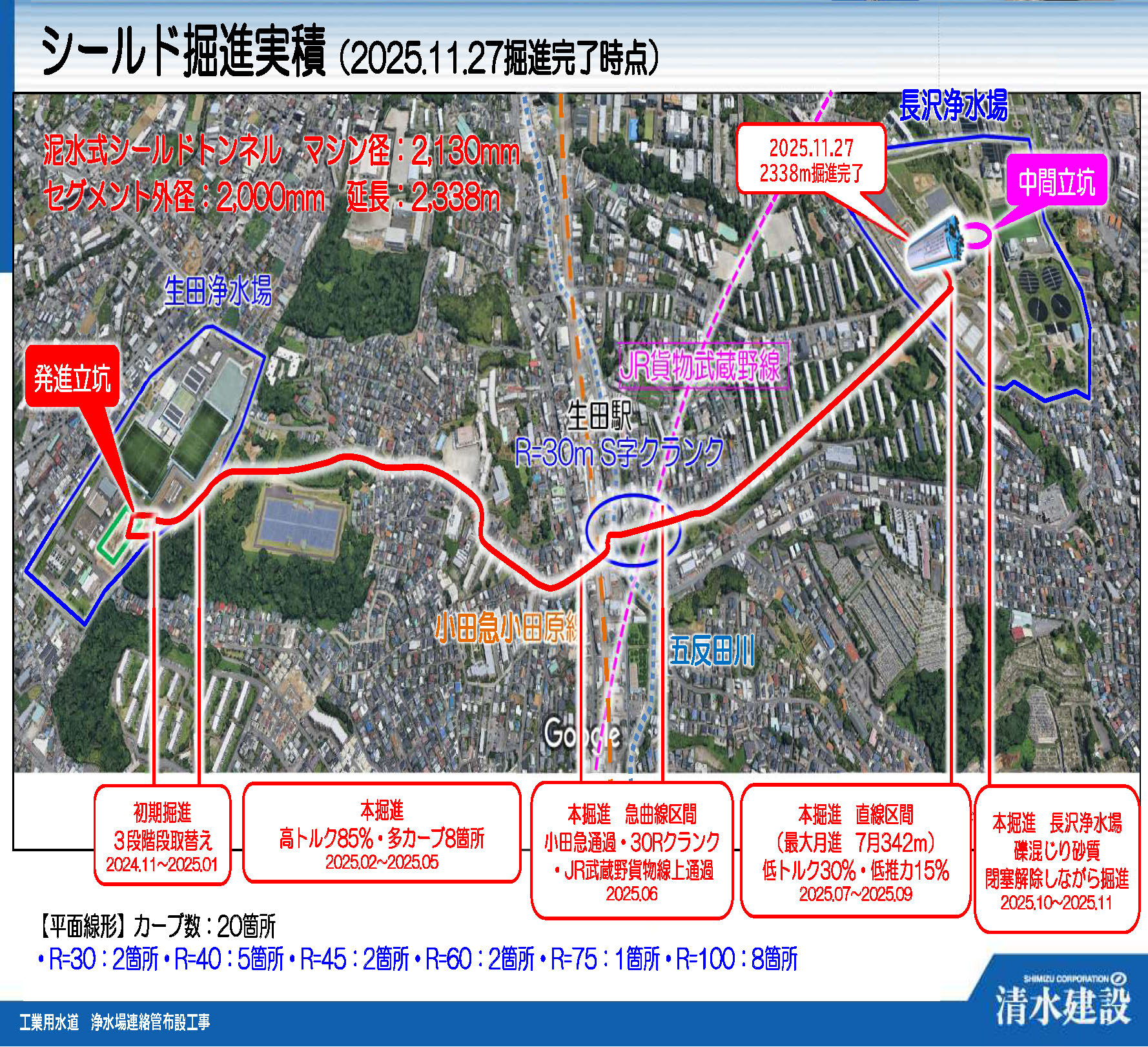

2025.11 掘進状況(2025/11/27時点)2338mシールド掘進完了!

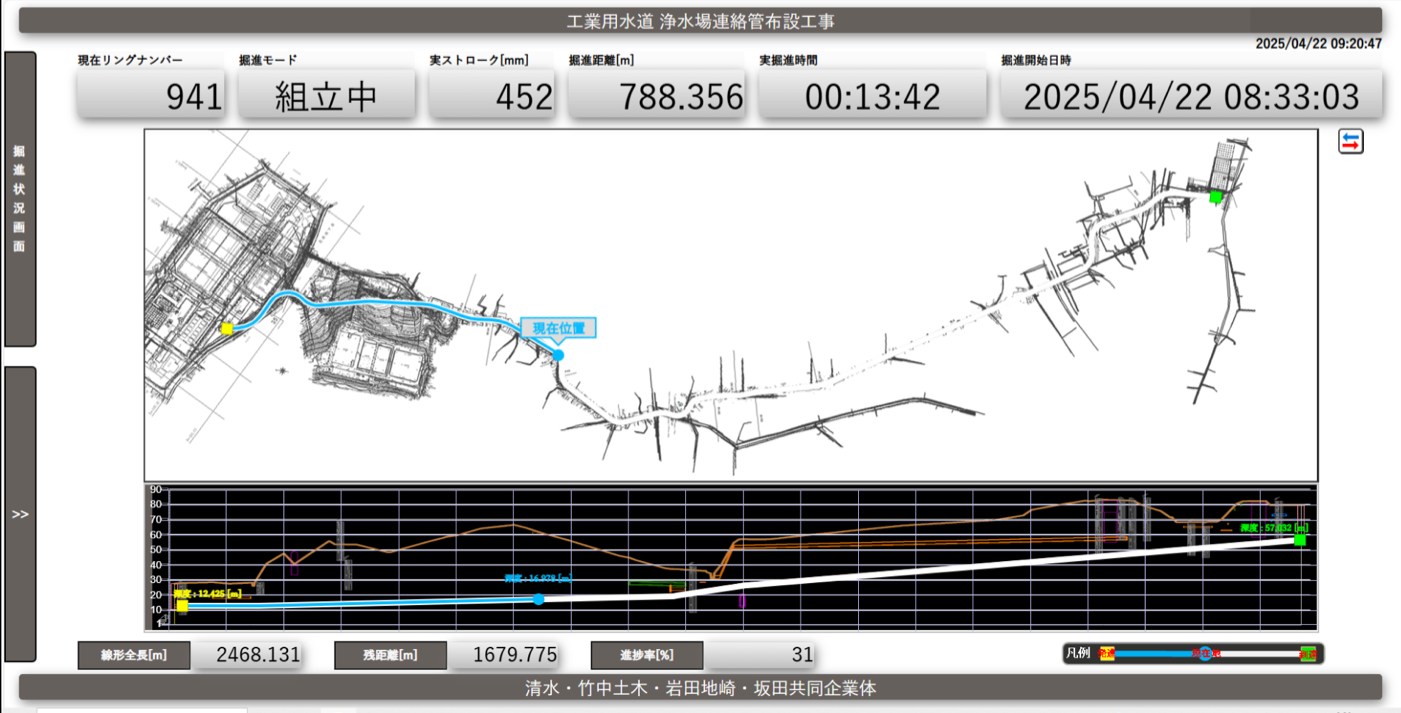

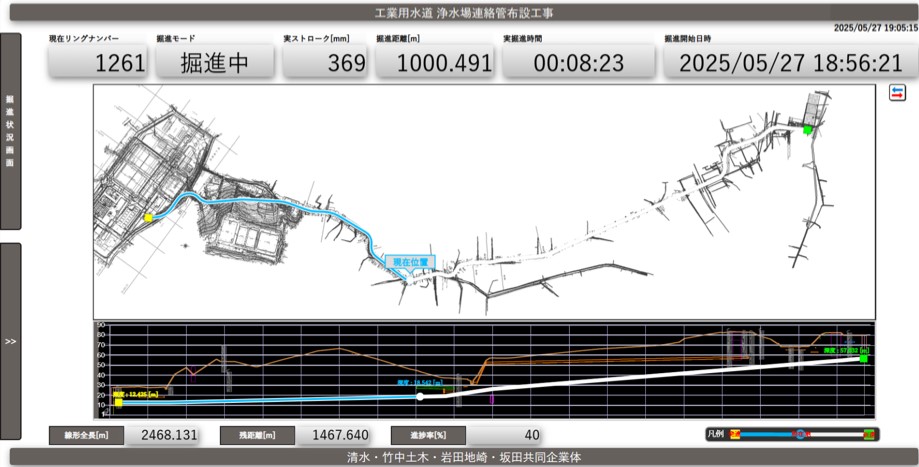

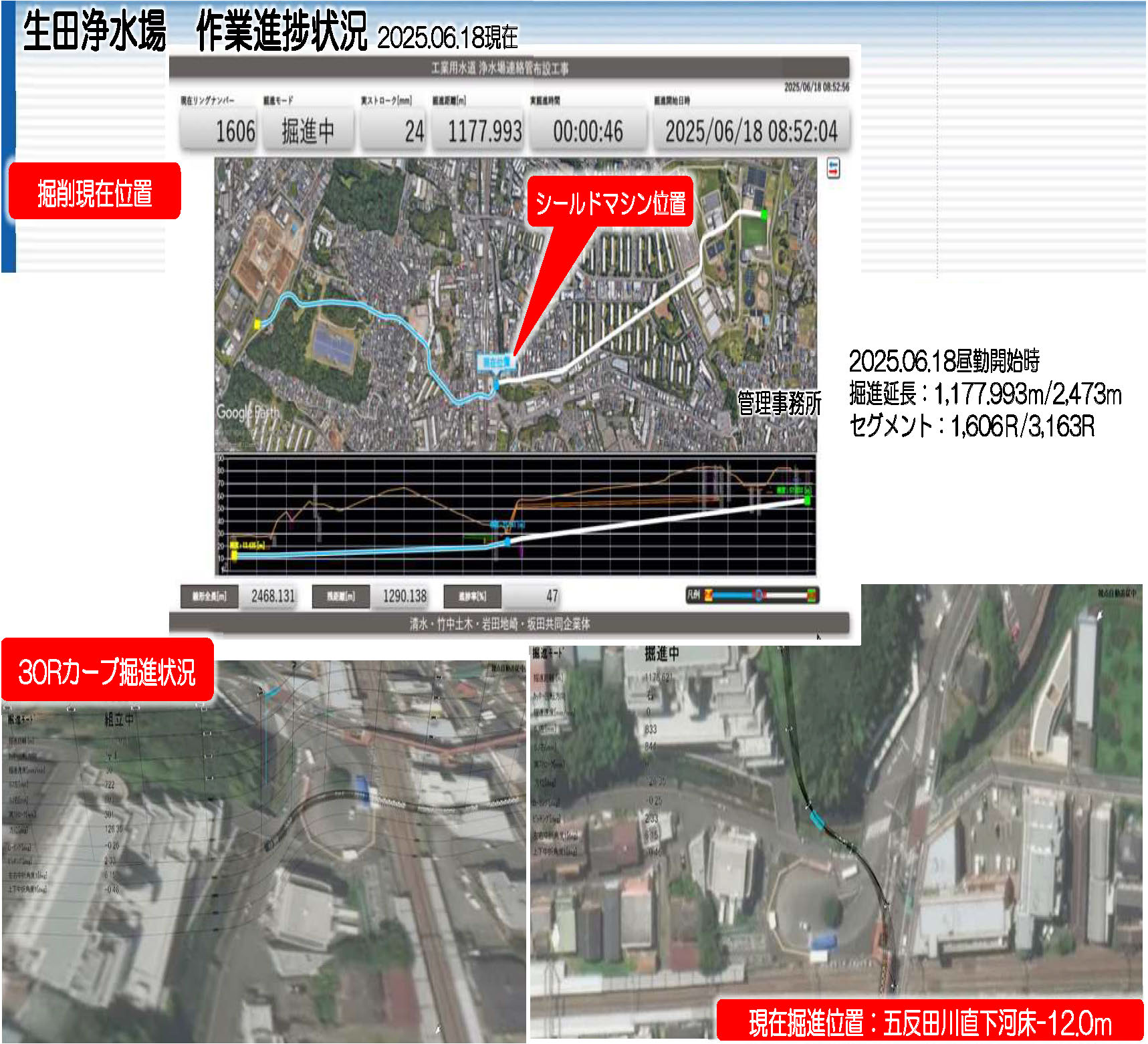

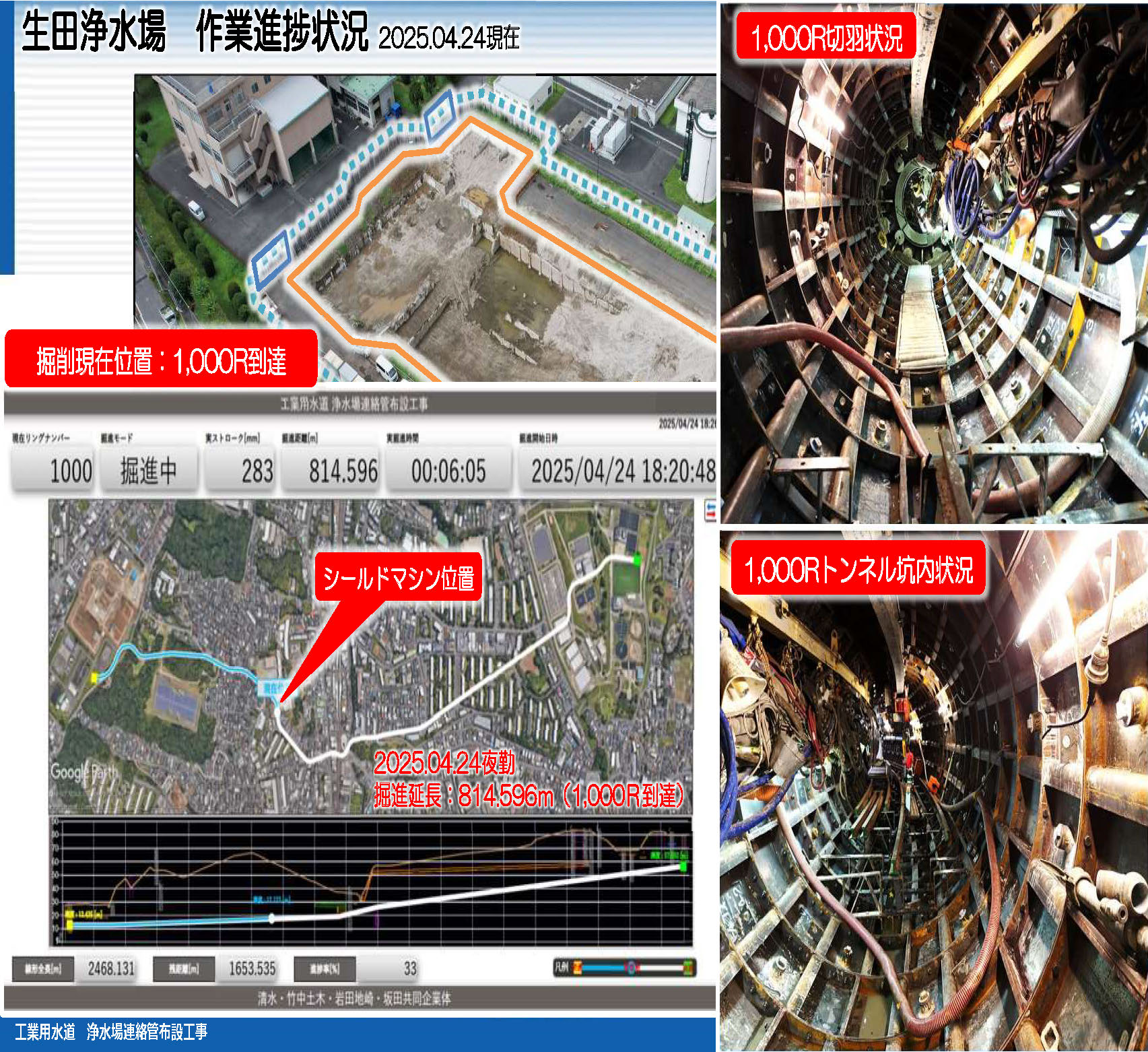

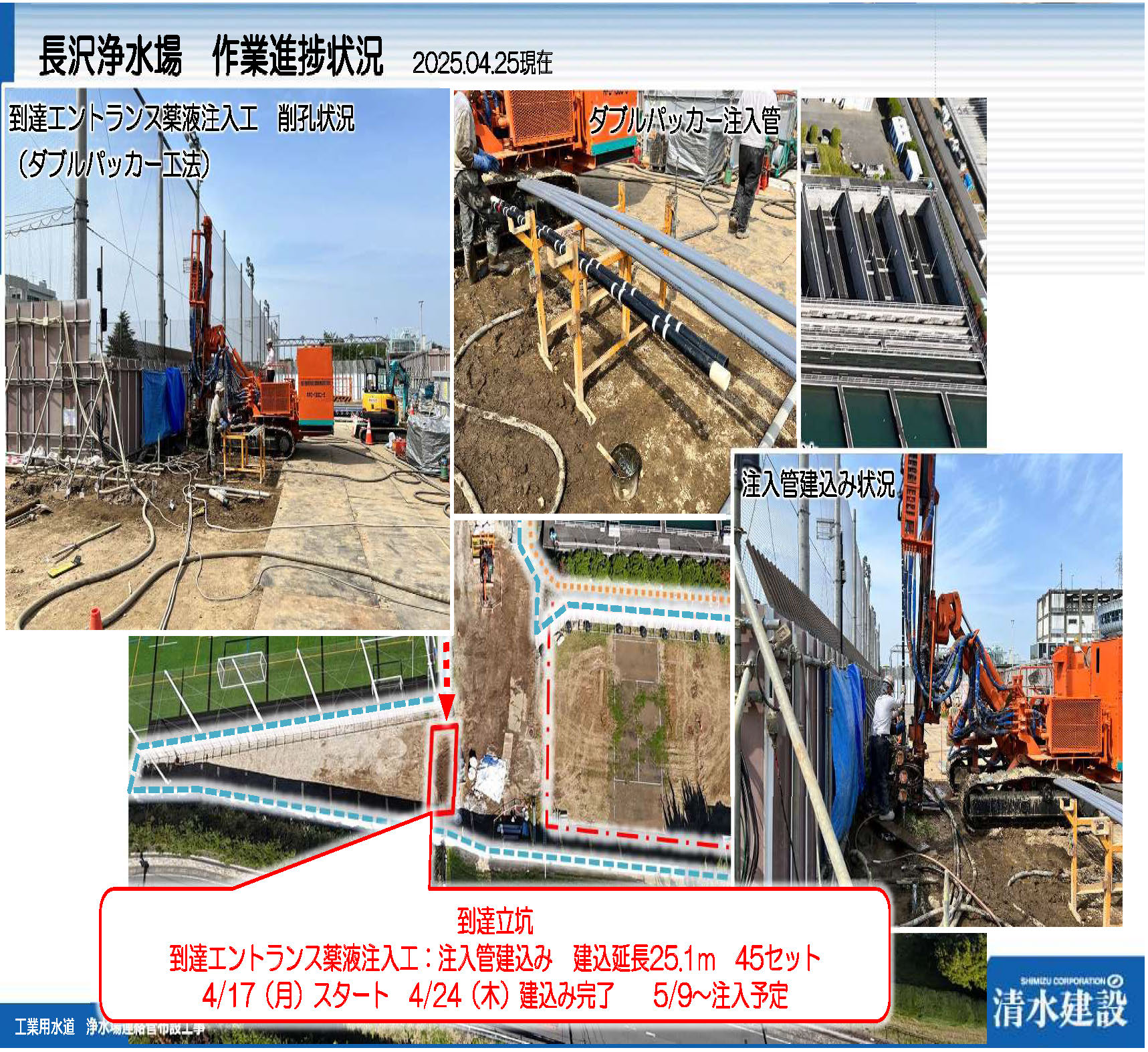

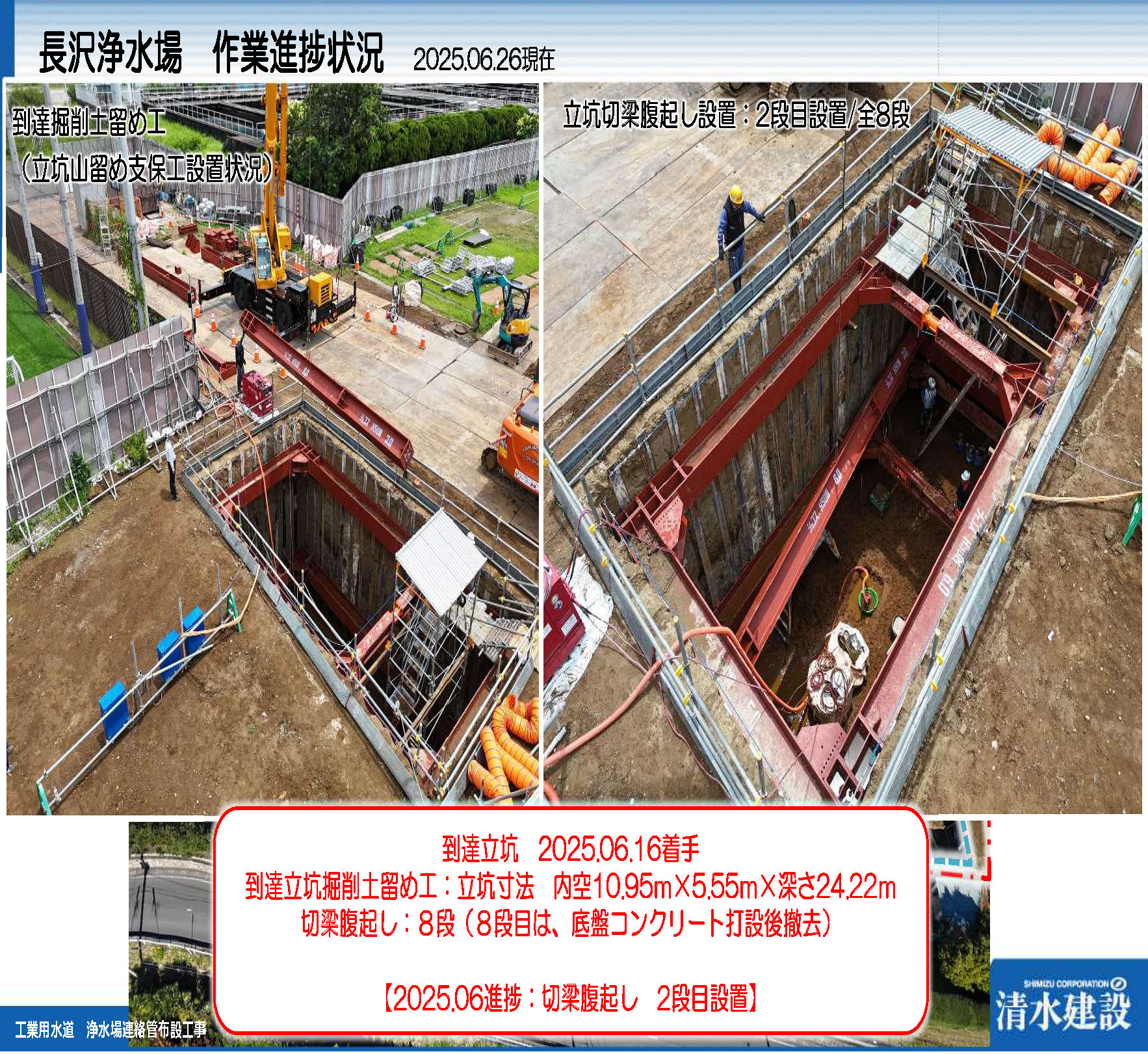

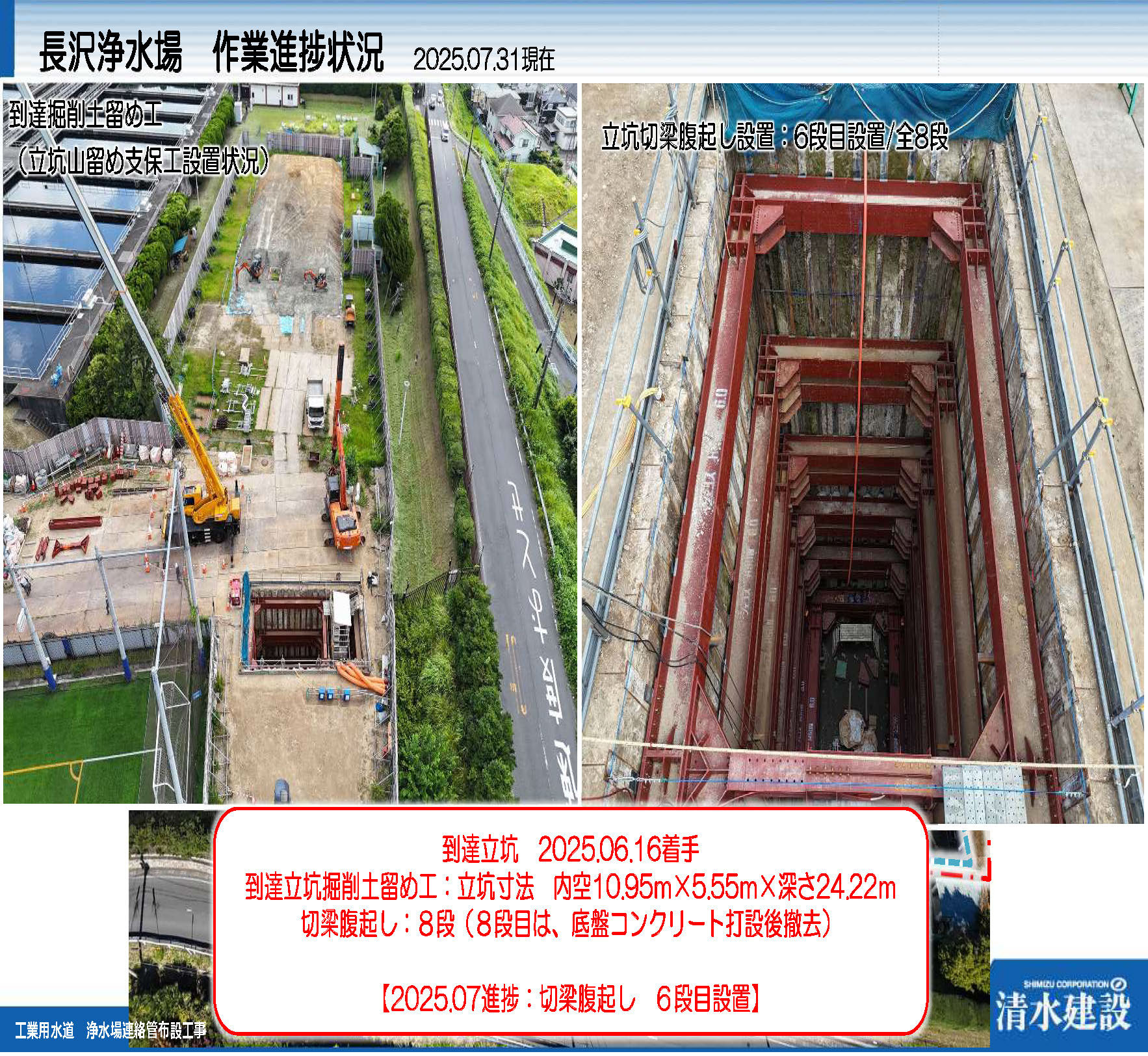

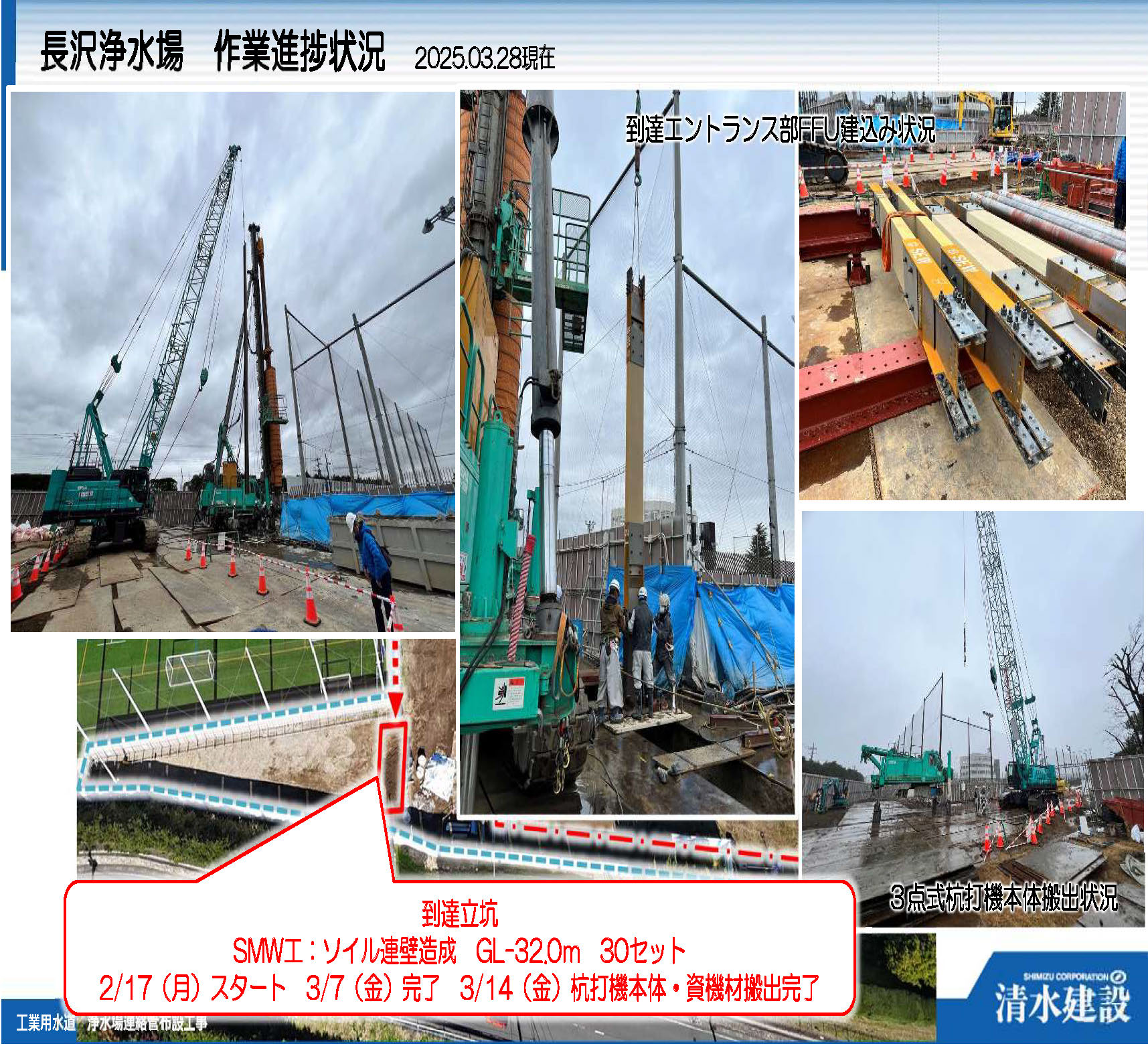

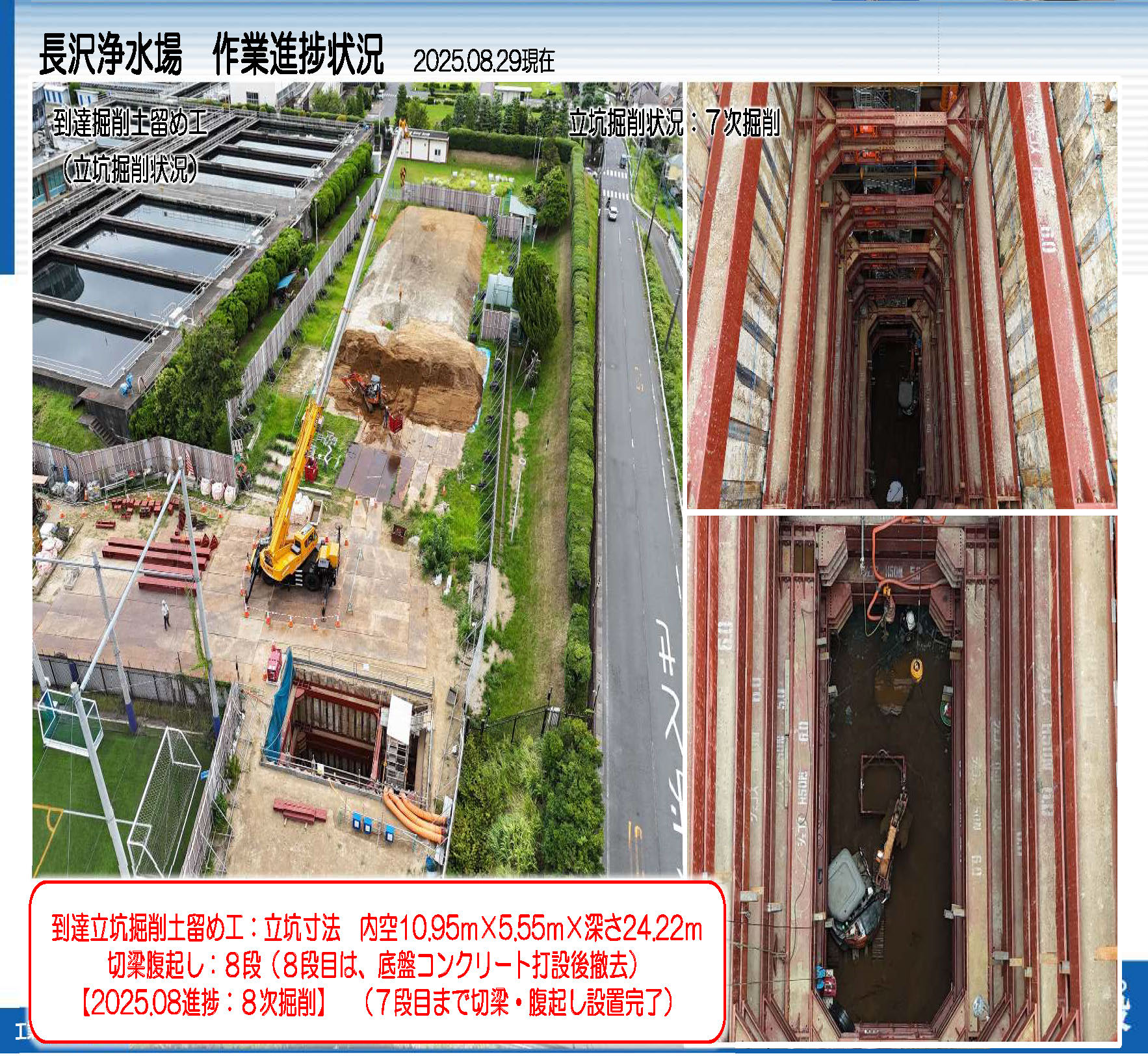

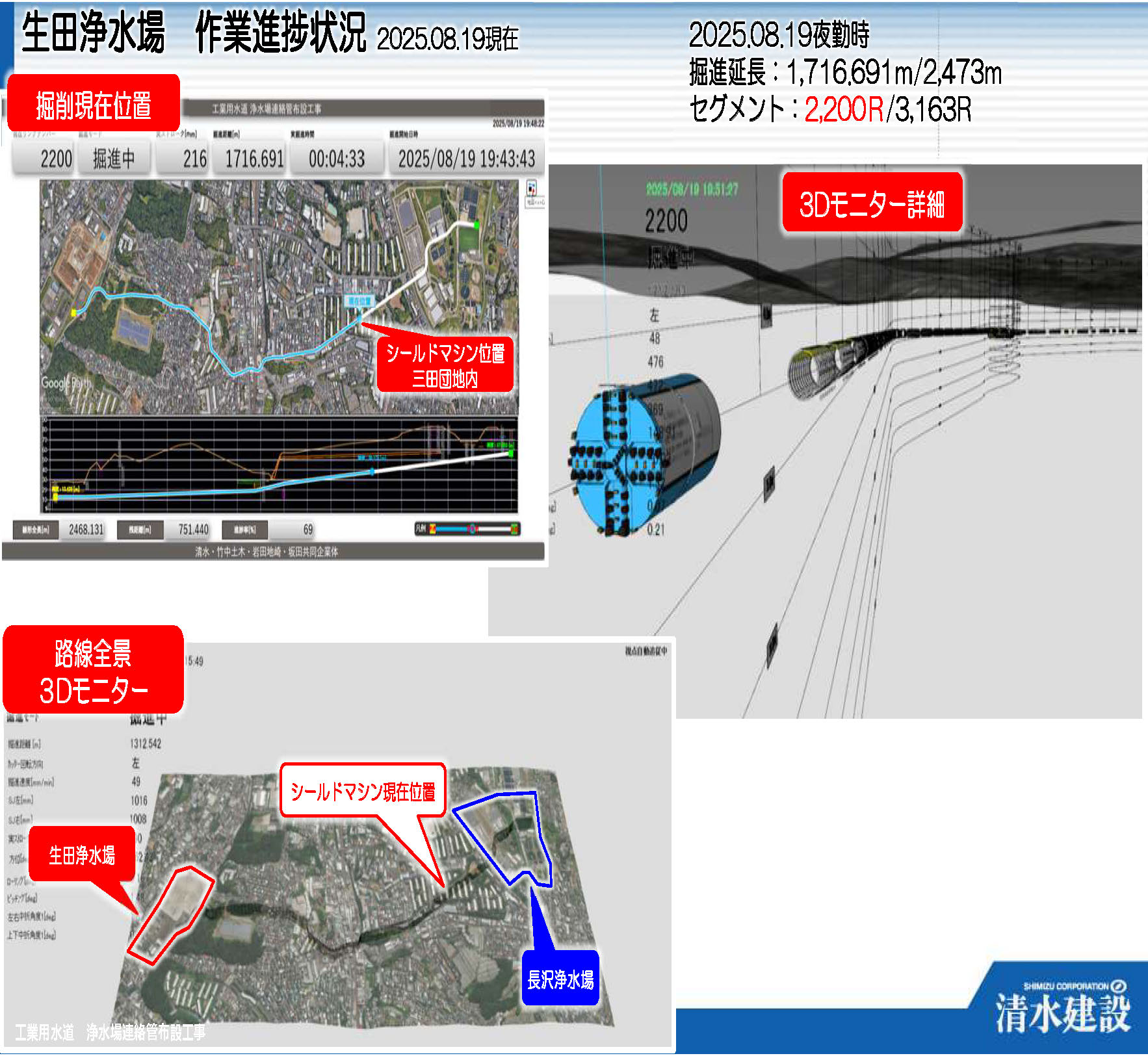

2025.09 掘進状況(2025/09/11時点)掘進延長2000m到達!
