施工ステップ

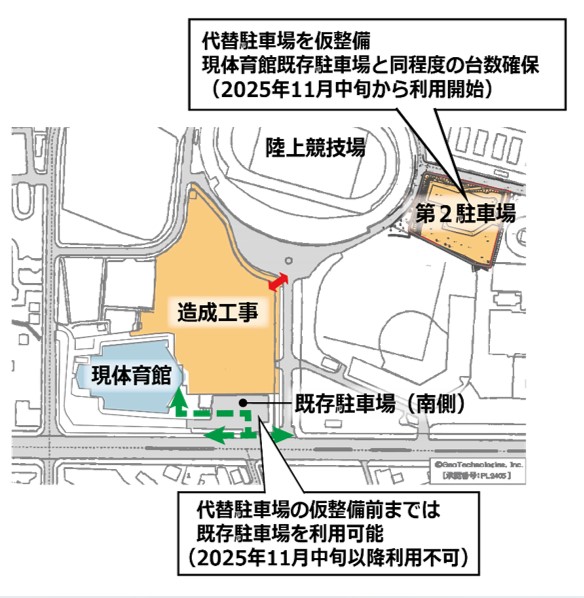

STEP-1 2025年10月~
-
2025年10月 ~2026年3月
現体育館の代替駐車場の整備
対象エリア:気象台跡地(相撲場西側) -
2025年10月~11月
現体育館の仮設階段の整備
対象エリア:現体育館正面階段周辺 -
2025年11月~2026年7月
工事エリアの仮囲い、敷地造成
対象エリア:丘・遊具エリア・現体育館既存駐車場
※現体育館の既存駐車場(南側)は2025年11月中旬以降、利用できなくなり、現在の気象台跡地(相撲場の西側)が代替駐車場になります。

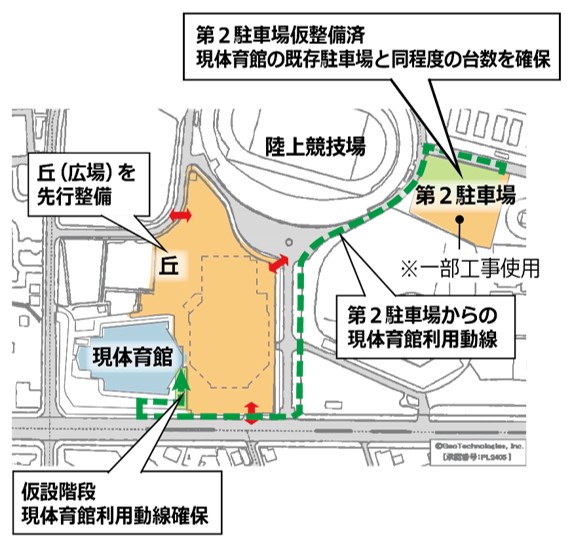

STEP-2 2025年11月中旬~
-
2025年10月 ~2026年3月
現体育館の代替駐車場の整備
対象エリア:気象台跡地(相撲場西側) -
2025年11月中旬~2026年7月
工事エリアの仮囲い、敷地造成
対象エリア:丘・遊具エリア・現体育館既存駐車場

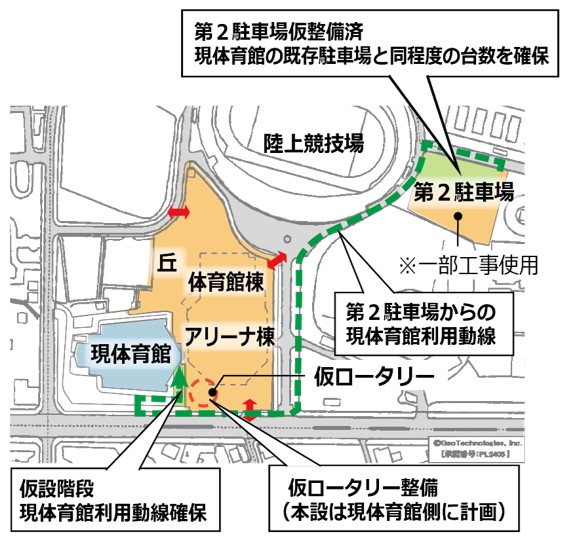

STEP-3 2026年8月~
-
2026年8月~2028年9月
建屋(アリーナ棟)の建設
対象エリア:丘・遊具エリア、現体育館既存駐車場 -
2027年3月~2028年12月
建屋(体育館棟)の建設
対象エリア:丘・遊具エリア、現体育館既存駐車場 -
2028年5月~8月
第2駐車場の本整備
対象エリア:気象台跡地(相撲場西側)

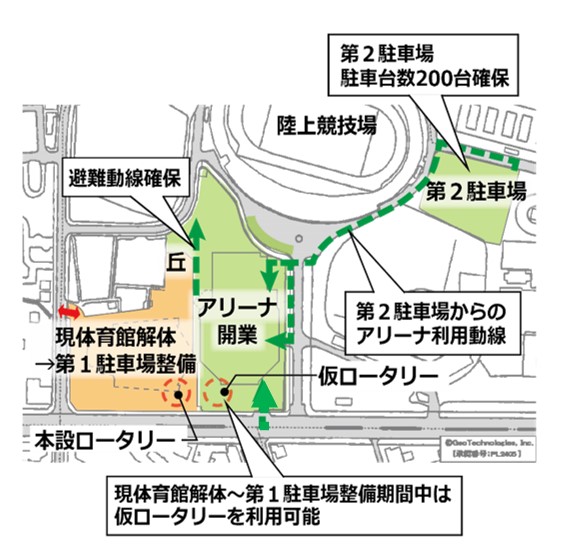

STEP-4 2028年10月~
-
時期未定
現体育館の解体
対象エリア:現体育館敷地 -
現体育館解体後~2030年7月
第1駐車場の整備、緑地の整備
対象エリア:現体育館敷地
